【攻坚奋斗者】赵毅超:铁塔背后的“全能协调员”

二三里资讯2026-04-29 13:16

4月17日早晨,天色微亮,赵毅超回到家,刚“休息”一个多小时,便被电话铃吵醒,接受新的工作任务,投入新的一天的工作。

赵毅超是国网榆林供电公司项目管理中心专责,从2025年8月开始,担任榆林中煤330千伏输变电工程输电线路工程项目经理。

微信图片_2026-04-28_161122_745

中煤330千伏输变电工程是2026年陕西省重点建设项目,配套建设330千伏线路22.8公里、铁塔41基,以及110千伏线路1.2公里、铁塔7基。途经横山区波罗镇、白界镇等区域。该工程投运后,能为中煤陕西榆林能源化工有限公司及周边企业生产用电提供稳定可靠的电力支撑。同时有效缓解龙泉 330 千伏变电站供电压力,打通榆林北部区域 110 千伏电网“堵点”,提升区域供电可靠性与供电质量,为新能源并网消纳、产业集群发展创造有利条件。工程建设意义重大,工期紧、任务重、节点严。

工程开工以来,赵毅超每天手机不离手,一个电话没接完,另一个电话就已打进,施工协调、消缺整改、竣工验收、与电网调度员对接指令……一件事比一件事紧急,一件事接着一件事需要他处理。赵毅超坦言:“每天都在打硬仗” 。

双线攻坚:半个月拿下两大二级风险作业

2026年春季,线路工程迎来最紧张的攻坚阶段,也迎来了两项二级风险作业。

第一项是新建线路跨越中煤运煤专线及4 回110千伏带电线路施工。此次施工作业停电协调、时间安排、施工组织、安全管控环环相扣,必须在批准的窗口期内完成,任何环节衔接不畅,都可能引发安全事故与进度延误。

跨越施工期间,赵毅超全程驻守现场,早七晚九是他的工作常态,关键节点他更是通宵值守,精心组织施工力量和机械投入,开展安全检查。

“高峰时期,有两百余名施工人员同步作业,吊车、牵引机、张力机协同运转,如同一场小型战役,不能有一丁点的疏忽。”赵毅超这样评价当时的作业场景。

经过紧张施工,4月9日,打赢了跨越硬仗,施工顺利完成。

前务方讫,复承新役。在赵毅超组织协调下,4月21日,临近带电作业二级风险施工也圆满收官,标示着线路工程同步实现贯通。

破局攻坚:啃下“六基铁塔”硬骨头

线路工程自2025年8月29日进场施工,到2026年4月21日全线贯通,历时近八个月。期间经历寒冬天气,零下二十多度浇筑混凝土,须采取保温措施,影响施工进度,加之春节假期停工,导致工期愈发紧迫。

相比与恶劣天气应对与技术难题破解,外部协调更是赵毅超必须面对的硬任务。

按照工程设计,正好有6基铁塔位于一个物流公司的范围内。赵毅超组织设计人员现场勘察十余次,多次优化路径方案,但还是无法绕开该公司,解决唯一的路径问题,成为了赵毅超协调工作的重中之重的任务。

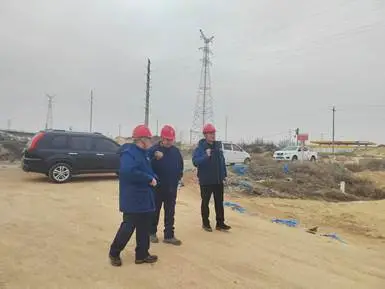

微信图片_20260428160956_3

一方面,他将问题及时上报,推动榆林市、横山区电网建设大、小专班召开协调会。另一方面,他发扬“三千精神”(千言万语、千辛万苦、千方百计)和“三皮精神”(硬着头皮、厚着脸皮、磨破嘴皮),联合属地政府部门、供电公司多次走访该物流公司,经反复沟通、充分协商,最终达成补偿协议,为工程推进创造了条件。

双线作战:连轴转里的坚守与担当

除中煤330千伏主线工程外,110千伏龙西、龙波电缆改造子项目也压在了赵毅超肩上。110千伏龙西、龙波为双回共塔架空线路,因需为中煤330千伏线路工程让出π接通道,要改造为电缆落地敷设,方案复杂、涉及单位多、工期要求严苛。该项目实施以来,赵毅超统筹兼顾,强化施工组织、协调各方力量,倒排工期、挂图作战,4月17日,实现了项目顺利投运。

“坚守在一线的不只是我。”赵毅超说,“我们在外奔波攻坚,团队内部的其他同志也没闲着,忙于计划报送、施工审批等工作,大家都在全力以赴。”

回忆起担任项目经理的日子,赵毅超说,跑政府、跑工地是他的主要工作,有的时候,一天在榆林市区与目的地之间往返两三趟、行车两百多公里是家常便饭。他的手机通讯录里,存着上百个工作联系人,从区级部门负责人到村组组长,从物资供应商到施工班组长,他的“朋友圈”在不断扩大。

4月21日全线贯通当天,赵毅超在工地没有过多停留,他清楚,工程全线贯通只是第一步,后续消缺、验收、与调度逐点对接、下达送电指令,还有大量细致工作要做,他关上车门,默默朝着下一个塔位疾驰而去。(胡成业 马倩)
